能力推進施工安全 標準確保實體質量 ——廈門公司河南郟縣棚戶區改造項目施工素描
“我現在最頭大的事,就是找錢!”說起施工遇到的最大困難時,劉瑞脫口而出。劉瑞是廈門公司河南郟縣棚戶區改造項目常務副經理。
郟縣棚戶區改造項目位于河南省平頂山市郟縣南二環與友誼路交叉口西南角,北至南二環,東至友誼路,南至臨灃路。項目總建筑面積27萬平方米,分地上建筑面積20萬平方米和地下室面積7萬平方米。地上建筑面積又分為住宅約17萬平方米、商業2萬平方米、商務3647平方米、配套建筑面積8050平方米,地下室也分為地下車庫建筑面積6萬平方米,地下夾層面積1萬平方米。工程施工又分為高層17層的15棟、小高層11層的7棟,1棟3層幼兒園,1棟5層商務用房。
郟縣棚戶區改造項目造價約6億元,工期為1080天,廈門公司于2020年1月2日中標。作為新中標項目,郟縣棚戶區改造項目部成立之初受新冠肺炎疫情影響,郟縣封城防疫。直至2020年4月下旬項目才又正式復工、開工。項目部及時、主動對接縣政府、房管局,完成施工場地全封閉,充分調研混凝土、砂石料市場,了解工作環境,著手業主大合同、策劃、施組、臨建、臨水、臨電方案、基坑開挖及分包作業隊談判等諸多工作,為后續項目策劃、作業隊進場施工提供充分基礎資料,保障了項目的有序開展。
常務副經理劉瑞認為,作為央企的廈門公司既然中標承建這個項目,就要勇往直前,無論遇到多大困難,都要千方百計去克服,確保項目能正常進行,以此來彰顯央企的社會責任、風險擔當和履約能力,同時也樹立起央企的企業形象,彰顯深厚功力。
今年初,供應混凝土的拌和站因資金提出要終止供應。雖然供應混凝土的有3家企業,但沒有錢付款就要“低姿態”,不能“我欠錢我有理”。劉瑞和物設部的人員多次到拌和站商談繼續供應事宜,承諾一旦有錢立即支付貨款。拌和站也相信承諾,也承認企業能力,只是小企業抗風險能力弱,經不起風浪,心有力缺。無奈之下,劉瑞提出再尋找一家財力雄厚且堅信央企實力、功力的合作方墊資,解決混凝土供應難題。此計甚妙,既保證了混凝土正常供應,施工照常進行,又解決了燃眉之急。就這樣,在資金緊張的狀態下,劉瑞就是這樣“找”來了資金,確保了施工正常、平穩推進。
在施工管理上,項目部將工地分為兩大部分,分別稱為東地塊、西地塊由項目班子成員分兵把守,進行管理。在24棟單體樓中先行開工12棟樓,在經過項目“大干100天”后,其中的11號樓成為首棟完成地基與土方工程的單體工程:9月 28日進行首次地基驗槽,又一個半月出地面,再一個半月主體最高達到7層。
按照項目部的說法,進場以來,郟縣棚戶區改造項目部遵循項目管理的“五詞方針”“十字真言”。即安全、質量、進度、計價、成本,均取得了較好的成績。截至6月25日,開累完成場坪土方14500平方米;完成土方開挖368000立方米;完成土方外運258000立方米;完成降水井施工138口;已完成全部基坑支護;西地塊首開的1、4、5、7、8、10、11、12號八棟主樓、東地塊首開8、9、11、12號四棟主樓共十二棟主體結構已全部封頂完成,后開4、7、10號主樓筏板鋼筋已澆筑完成,現均在施工地下室,預計7月中旬完成地下室施工。剩余主樓地基已完成人防驗槽,即將陸續展開施工。項目開累完成產值占合同價的51%。
據項目部安全總監寧小寶介紹,郟縣項目開工初期的危險源在基坑開挖。由于施工區域位于古河道,含水量高,地質條件是穩固的河卵石砂層。去年8月,正是郟縣雨季,在10號樓深達5米的電梯井基坑開挖時5臺6.5千瓦的抽水機同時啟動才堪堪把100立方米的水抽出來,保證基坑施工安全不塌方。由于是第一個基坑開挖,不了解地質狀況和水源方向,使得這一過程歷時一個月才將基坑開挖完成,但在后面的11、12、7號樓電梯井開挖中只用了一周時間。
隨著施工進入地面以上,安全工作的重點也隨之轉移。項目部安全管理工作就是,將安全生產作為重中之重,貫徹安全就是成本,安全就是進度的理念,多次進行了房建施工安全培訓,通過項目經理講安全課,以及學習習近平關于安全生產重要論述的六大要點和十句硬話,提高項目員工安全意識。項目部著重就施工生產中的9個重點風險源中的3個進行了專項整治——即無防護罩切割機的專項整治,洞口、臨邊防護不到的專項整治,外架施工不戴安全帶的專項整治——對違反安全規定的人員堅決給予處罰,也起到了一定的警示作用。2020年以來,項目部對管段內各個工點風險源進行動態跟蹤,定期梳理,并根據環境特點及時補充風險源。對塔吊等大型設備,項目部安全人員會同專業人員對9臺塔吊嚴格執行周檢、月檢制度,尤其是針對塔吊的起重吊裝、高空作業制定了應急措施,并根據各工點的風險情況,指定責任人,明確其責任范圍;同時落實風險源上墻制度,每月對現場風險進行動態追蹤,及時掌控風險,將風險發生概率降至最低。
當然了,項目部的安全培訓那是必定要作的。在2020年,項目部共進行各類培訓21場、培訓455人次,其中崗前培訓16場、培訓人數377人次,各項專業技能培訓2場、培訓人數45人次,特殊工種專項安全培訓3場、培訓人數33人次。培訓內容主要以實際事故案例為基礎,各項安全技術交底為輔助,圖文并茂講解,使勞務人員安全質量意識有了進一步提高,對項目安全質量的形勢有了更深刻的認識。2021年,結合當前國家安全生產形勢及項目施工生產,相關的安全培訓工作也在有序開展。
在質量管理上,項目部始終堅持“百年大計,質量第一”的原則,為使工程質量實現預期目標,嚴把原材料及設備進場關,對重要部位和關鍵節點的施工,實行全過程旁站。對于梁柱部位的鋼筋綁扎、混凝土澆搗、防水等細部施工,技術員都堅持旁站,及時發現和糾正施工中存在的質量問題,并督促勞務隊伍對存在問題予以整改,把施工質量隱患消滅在萌芽之中。
與安全、質量息息相關的是項目部的標準化建設。抓安全、質量也就是抓標準化施工。開工初,項目部對整個施工現場的布局進行了標準化細致策劃,在施工主道路旁設置工法展示區,進行樣板先行的分項引路,以此來統一班組的施工標準和做法。項目部對每道工序施工前、施工中、施工后都有一定的標準要求并進行技術交底。具體實施時,拿剪力墻來說,用標準塑料卡具與卡槽式定型預制混凝土撐棍,在控制墻體模板拼裝尺寸的同時控制剪力墻主筋位置,確保墻柱鋼筋的保護層厚度;板面鋼筋保護層采用了叫作馬凳的塑料墊塊能夠有效的控制板面保護層的厚度,等等。尤其是施工中的旁站,即項目部技術人員必須在工地現場了解情況,協調解決存在的問題,發現不按標準施作就要求立即整改,以確保工程質量從源頭貨真價實;對于隱蔽工程,每道工序交接驗收經相關人員簽署標準化合格意見后,方能進行下道工序施工,杜絕發生漏項驗收而返工重做的事件,保證工程標準化施作到位、施工有條不紊地推進。
據項目部工程部副部長汪曉平介紹,在2020年冬天混凝土施工中,為確保質量,項目部在資金及其困難的情況下,仍然增加了防風加熱薄膜、保溫棉被等防凍設施投入,這也是施工標準化要求。他說,工程部積極推進以造就精品為核心的標準化工作體制,將“精心”是態度、“精細”是過程、“精品”是結果的要求融入到項目標準化管理中,發揮出施工質量龍頭的作用。
大家知道,項目物資材料的采購對于成本的控制至關重要。因此,項目部所有的物資招標采購前都對主材進行深入的市場調查,對供應廠商、供貨能力、產品質量、市場供需、價格行情等方面進行全面的調查,再編制采購方案,進行招標工作。諸如彩鋼房、鋼筋、混凝土、干混砂漿等材料通過招標降低了采購價格,減少了項目的施工成本。同時,根據施工計劃以及市場行情,項目部合理地組織各類物資進場,既保證施工生產有合理庫存,又降低了資金壓力。對各項材料使用,項目部進行限額發料,從總量上進行控制,防止發生材料超耗現象,并每月底對現場的原材料和半成品進行盤點,做到賬物相符。對主要物資,項目部堅持“月核算、季分析”的核算原則,每季度進行一次詳細“量、價、費用”三方面的物資核算、分析,從量差和價差兩個方面進行核算,確保了項目成本受控。
2020年10月底,項目部預計鋼材價格將要上漲,便未雨綢繆,提前將2021年施工所需鋼材進場儲備,到11月至今年5月份,鋼材市場價格出現了持續上漲且缺貨情況。項目部提前儲備的鋼材就發揮出了威力,不僅保障了項目的正常施工,比較之下還大大減少了項目鋼材采購成本。
在郟縣項目,能有效快速推動施工,源于項目部的黨建工作起到了凝心聚力的作用。項目黨支部定期召開支部黨員大會、支部委員會、按時上好黨課,積極開展“主題黨日”等組織生活會。
除了這些“規定動作”,黨支部還精心策劃、周密部署,引領全體黨員、入黨積極分子、項目骨干向豫西八路軍革命烈士敬獻花籃、寄托哀悼;積極開展向“引領廣闊天地,大有作為”知識青年上山下鄉運動發源地的郟縣知青前輩學習,充分調動和發揮項目青年人的朝氣和力量,把這個擁有96%80后、90后的年輕團隊真正打造成年輕人展現才能的平臺。
黨支部書記趙小武在抓好黨建工作同時,幾乎天天到工地巡查,看到有人情緒不高就現場交談詢問作思想工作,盡可能化解情緒。他認為,項目黨建工作就是要圍繞施工生產及時解決“人”的思想問題,化解誤會、消除矛盾、理順情緒、提振士氣。
項目部工會積極策劃各類活動,豐富職工文化生活,彰顯企業的關懷和組織的關心。在重要節假日、業余時間組織職工開展文體娛樂活動,申請購置文體娛樂設施和器材,建立了職工書屋、乒乓球室、籃球運動場、羽毛球運動場、跳繩、象棋等職工娛樂場所;創辦“工地廣播”,每天在上班前、上下班間隙定時播放企業司歌,高亢激揚的愛國主義歌曲,以及旋律優美、積極向上的民歌等,極大地豐富了項目職工業余生活內容;讓廣大職工切實的感受到企業大家庭的溫度和關懷,實實在在的改善和提高了現代企業職工的生活品質。
不僅如此,項目部積極策劃暑期反探親職工家屬主題慰問和“親子相親”戶外娛樂活動,以親情潤心情、以關懷暖人心、以心暖促干勁,在舒緩廣大職工長期思親念子心切的同時,極大的激勵了廣大職工以更加飽滿的熱情和充足的干勁投入到項目各項生產經營工作來。
劉瑞說,河南郟縣友誼路安置房項目是郟縣人民政府 2018——2020 年三年棚改項目中2019年的項目,2023年1月初項目交工。從施工開始到目前,縣里領導、有關部門對于中鐵一局也是相當認可的,給予高度評價。
在采訪中,我們遇到了郟縣業主代表——房管局副局長趙宏強。他主動告訴說:中鐵一局在郟縣是“南波灣(英語音:第一的意思)”,外界認可度非常高,弄得不賴、可帶勁。
駐地菜園一角

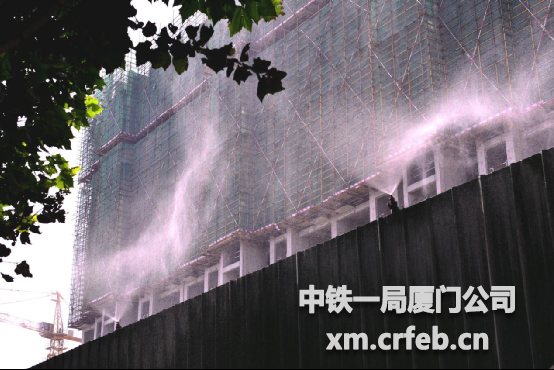

工地揚塵噴淋治理

好奇月光升空,郟縣樓群施工

墻柱鋼筋綁扎

夜間澆筑混凝土

地庫底板鋼筋綁扎

項目領導班子工地例行檢查
烈日下的施工現場

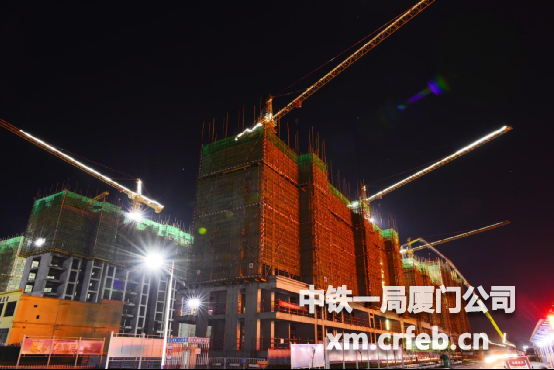

燈火通明的夜間大干現場

項目部黨建宣傳長廊
