從攻堅到蝶變,繪就軌道交通 TOD “合肥樣板”——記中鐵一局五公司合肥深圳路停車場TOD項目建設紀實
作為合肥軌道交通線網中首批“軌道停車場+商業便民”一體化TOD項目,中鐵一局五公司承建的深圳路停車場TOD項目是合肥地鐵3號線的配套工程,也是合肥探索“軌交引領城市更新”的核心載體,總建筑面積為148308.62平方米,擬建14棟高層住宅,4棟配套用房,建成后將實現“地鐵出行+日常消費+社區服務”無縫銜接。自項目進場施工以來,項目部始終以“黨建”為引領、以“進度”為目標、以“質量安全”為底線,歷經工期縮短、高溫施工、多專業交叉作業等難題,用實干交出了一份“進度快、質量優、人心暖”的答卷。
踐諾為要,刷新“節點進度”

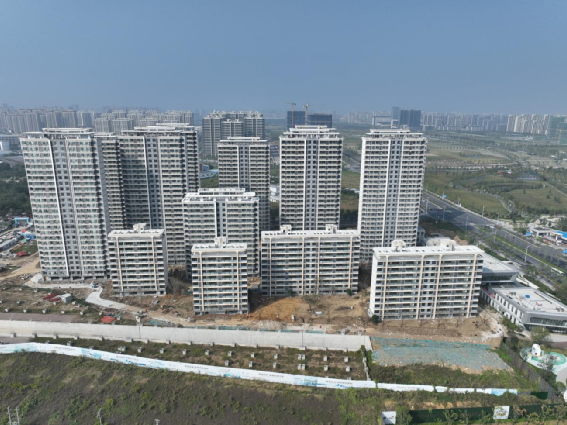

2024年3月19日項目正式進場,這支攻堅隊伍便開啟了“加速跑”模式。4月18日,項目駐地建設圓滿完成并順利入住,僅用38 天,7號樓實現結構出正負零,成功攻克建設單位首開預售關鍵節點,打響履約第一槍。此后項目建設緊鑼密鼓、捷報頻傳:2024年11月20日,3號、5號樓主體結構順利封頂;12月22日,地庫主體結構封頂工作如期完成;2025年4月16日,7棟主樓全面封頂;6月30日,主體結構驗收高效完成;7月26日,所有樓棟全部移交精裝單位,為后續工序爭取充足時間。按照計劃,項目于2025年10月底完成全部施工任務,工期將提前一年。各關鍵節點的提前完成,每一步都在用扎實的進度答卷彰顯著項目部的攻堅實力與履約擔當。
目標為尺,繪就“攻堅圖譜”
“‘作業面重疊、方案要細化、材料定樣滯后’三個難題湊在一起,精裝節點眼看就要拖后腿。”項目負責人回憶起最初的困境時說道。面對與精裝工序密集交叉的現狀,項目部沒有等“條件成熟”,而是主動架起溝通橋梁:一邊頻繁對接業主、監理、設計院及精裝單位,把交叉部位的方案細節“掰開揉碎”談,同步跟進業主材料定樣進度;另一邊在保障項目節點不滯后的前提下,為精裝施工“鋪路”,主動規劃料場,清理打掃后交予精裝單位,保證材料供應。項目部推出的“分段驗收、分段移交”機制更成了“加速器”:室內抹灰剛完成,立即進行實測實量工作,整改完成的第一時間精裝單位便能接手施工,實現精裝膩子一次完工率100%。
施工高峰期500余名施工人員同時工作,立體交叉作業帶來的工序干擾,成了工期保障的又一“攔路虎”。
“不是人多就亂,關鍵在‘錯峰’和‘同步’。”項目負責人的話道出了破局關鍵。項目部精準排定施工隊伍的進場順序,把“干擾項”變成“協同項”。在外架拆除的關鍵階段,提前與門窗安裝隊伍對接,算準外架拆除的進度節點,同步安排窗戶進場安裝。原本需要先后推進的兩項工作,在精細統籌下實現“無縫銜接”,不僅沒影響施工質量,還將窗戶安裝工期壓縮了近三分之一。
材料堆放、成品保護、場地布置,這些管理細節,實則是項目快速推進的隱形基石。為避免門窗欄桿等易剮蹭部位受損,項目部專門調配人員,在成品驗收后第一時間覆蓋保護膜,轉角、把手等細微處均不放過,最大程度減少返工與二次加工。在工序優化上,項目部開展全員“頭腦風暴”,從技術方案到施工流程,找到最簡捷的方法來縮短及節省時間,集思廣益以最快的速度,有條不紊的推進現場工作。
底線思維,筑牢“精品根基”
項目始終以底線思維構建安全質量全維度保障體系,將風險防控、制度執行、環保要求融入每一個施工環節,為“精品工程”筑牢堅實屏障。
建立健全安全質量管理體系。以“網格化”管理、“兩單兩卡”作業、群安員、青安崗等為抓手,全面推行現場網格化管理,推動項目施工現場、勞務工駐地安全管理一體化運轉,實現全項目安全管理共同目標,確保所有施工安全和公共安全有人管、管得住、管得好。制定多層級安全生產檢查制度,月度由項目負責人帶隊、每周由安全質量總監牽頭、特殊時段專項攻堅,常態化召開周安全生產例會,排查安全隱患,下發整改通知書,實現100%整改閉環,將風險消滅在萌芽狀態。2025年4月,項目成功承辦高處墜落應急救援演練觀摩活動,以“貼近實戰、注重實效”為原則,彰顯“全鏈條”協同高效、“科技化”賦能實戰、“專業化”能力提升的鮮明特點,充分檢驗項目的應急救援能力,全面提升全體施工人員的安全意識。
智慧賦能現場環保建設,項目部積極推進智慧工地建設,著力打造“規范有序、安全高效、綠色環保”的現代化施工現場。運用空氣環境實時監測系統,揚塵噪聲監控設備24小時不間斷監測,配置噴淋降塵系統、霧炮等設備,設置洗車池與三級沉淀池,通過灑水車不定時降塵、雨污水接入市政管網、渣土外運臺賬化管理等舉措,實現施工與環保協同推進,以全鏈條、無死角的管控,嚴守安全質量與生態環保底線。
黨建賦能,凝聚“攻堅合力”
項目部堅持“圍繞生產抓黨建,抓好黨建促生產”核心理念,以紅色精神為引領、以實干擔當為抓手,推動黨建與生產經營同頻共振、同向發力。
項目部成立后,第一時間組建“黨員突擊隊”,將黨組織戰斗堡壘作用延伸至施工一線。汛期來臨之時,項目部提前啟動防汛預案,黨員24小時堅守崗位,密切監測雨情水情,當洪水突襲施工現場,黨員干部沖鋒在前,帶領隊員扛沙袋、筑堤壩、排積水、轉移施工物資,筑起堅不可摧的 “紅色防線”,全力守護項目安全。在施工生產中,黨員干部更是率先垂范,帶頭值守基礎澆筑、設備安裝等關鍵環節,緊盯施工進度與質量,在“爭分奪秒”中確保每一個節點如期落地。讓黨員先鋒模范作用成為推動項目高質量建設的“紅色引擎”。
項目部以“服務職工、助力生產”為核心,將關愛員工舉措與管理深度融合。精心打造的工人驛站,配備休息座椅、飲水設備及急救用品,成為工人臨時休整的“溫馨港灣”。定期開展健康體檢,為大家健康保駕護航。圍繞年度生產任務開展勞動競賽、“星級員工”評比,激發職工干事熱情,營造“比學趕超”氛圍。同時組建群安員隊伍,定期開展安全培訓,群安員聯合網格員負責日常施工現場安全巡查,全力守護生產安全,以多元舉措凝聚職工向心力,為項目高質量建設注入堅實 “工會力量”。
項目部團支部充分發揮青年生力軍作用。組建 “青年突擊隊”扎根施工一線,參與技術攻關、搶趕關鍵節點,在急難險重任務中主動擔當,以青春力量保障施工進度,為項目高質量推進注入堅實力量。
從晨光熹微到夜幕降臨,從寒冬臘月到盛夏酷暑,正是這樣一群建設者的堅守,讓深圳路TOD項目正從藍圖變為現實。如今,項目施工已進入零星整改階段,為10月底完成全部施工、11月底竣工驗收沖刺。
